Tapak Vila Bali: Timing PBG dan SLF yang Perlu Diurutkan Pemilik
Urutkan PBG sebelum bangun sungguh-sungguh dan SLF sebelum hunian formal di vila pribadi Bali — dokumen lokal, aturan freeze, batas jujur. Tanpa biaya atau kalender fiktif. (Sep 2026)

Untuk vila pribadi di Bali, anggap PBG (Persetujuan Bangunan Gedung) sebagai gerbang sebelum Anda membangun secara sungguh-sungguh, dan SLF (Sertifikat Laik Fungsi) sebagai gerbang sebelum Anda memperlakukan bangunan selesai untuk hunian dan pemakaian formal. Timing bersifat lokal, bergantung dokumen, dan sering lebih lambat dari program konstruksi. Ini orientasi hire-intent untuk prinsipal — bukan kit izin DIY, bukan kalender yang dijanjikan, dan bukan tabel biaya.
Ini untuk pemilik yang menugaskan vila pribadi atau residence custom di tapak Bali, termasuk yang mengoordinasikan dari luar Indonesia. Quiet luxury: kertas yang sah sama penting dengan finishing. Bukan untuk produk wisata massal, skema “bangun dulu, urus belakangan” tanpa izin, atau paket rumah tipe. Iklim tapak tetap masuk brief sejak awal: Orientasi Rumah Tropis.

Progres konstruksi tapak vila tropis
Fakta tapak sebelum ambisi izin
Pastikan jalur status tanah, envelope yang boleh dibangun, setback, ketinggian, dan kesesuaian peruntukan bersama pihak yang sehari-hari membaca aturan tata ruang Bali. Konsep indah di peruntukan yang salah tidak menjadi sah hanya karena batu dan jati mahal. Ekspektasi banjar atau desa dapat memengaruhi proses meskipun aturan bangunan nasional terlihat jelas di kertas — tanya secara lokal; jangan mengarang aturan Bali universal dari proyek teman di kabupaten lain.

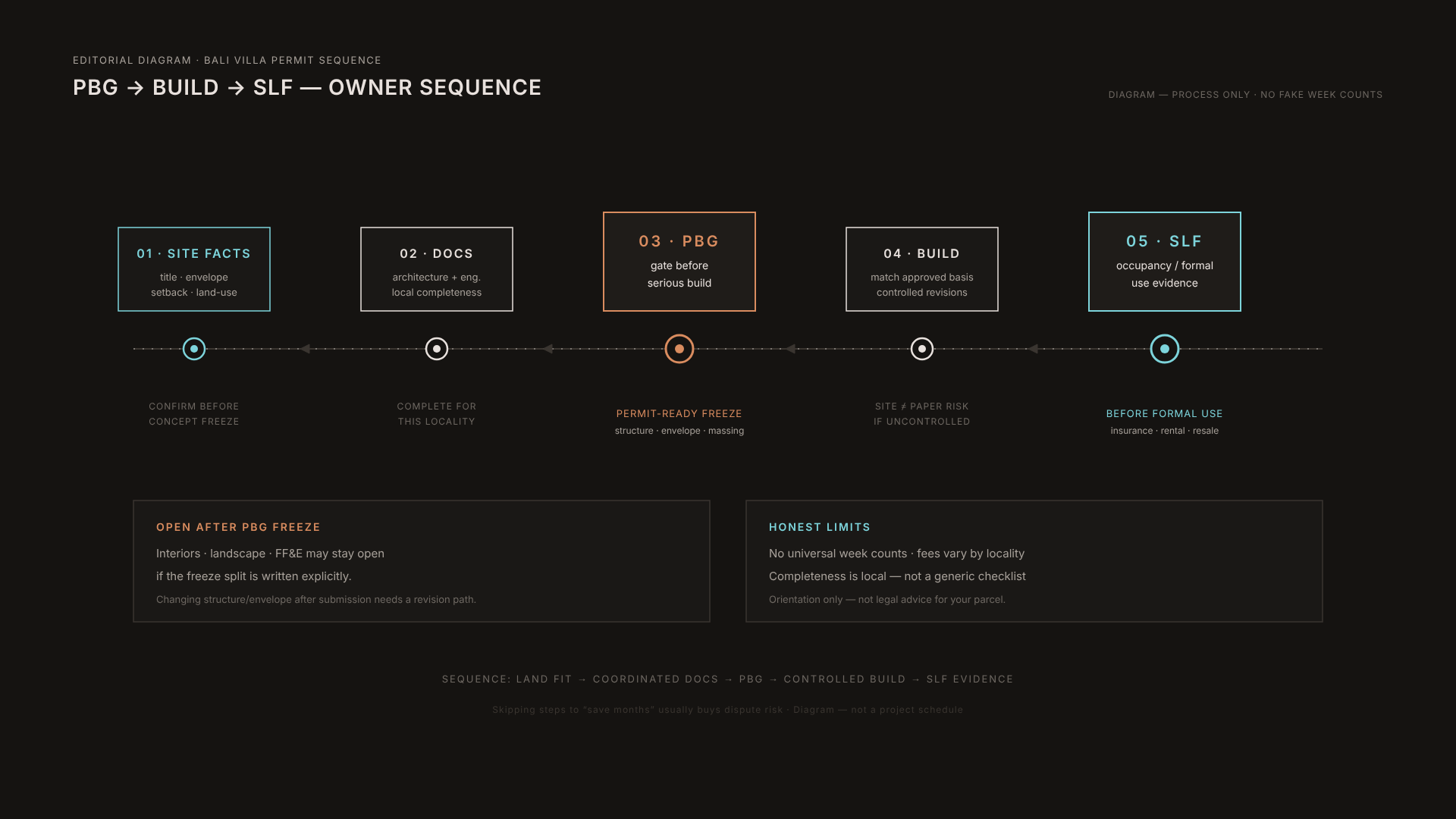

Urutan PBG sebelum bangun, SLF sebelum okupansi
PBG bukan persetujuan sketsa
PBG adalah jalur persetujuan bangunan yang menggantikan kerangka “IMB” lama dalam aturan bangunan nasional. Pemilik harus mengharapkan set dokumen terkoordinasi — arsitektur plus rekayasa dan formulir yang diminta sistem lokal — bukan moodboard. Pengajuan tidak lengkap macet. Arsitek dan spesialis perizinan Anda harus menamai apa arti “lengkap” untuk kabupaten atau kota Anda *sebelum* Anda membekukan skematik untuk izin.
Banyak vila perlu freeze siap-izin lebih awal sementara interior dan lansekap terus bergerak. Pemisahan itu harus eksplisit: gambar mana yang terkunci untuk PBG, mana yang tetap terbuka, dan bagaimana revisi masuk kembali ke proses. Mengubah struktur, selubung, atau massing setelah pengajuan tanpa jalur revisi terkendali menciptakan konflik antara kertas dan site.
Timing konstruksi vs timing kertas
Pelaksana suka progres site yang kontinu. Kantor perizinan tidak berjalan mengikuti pengecoran beton. Selaraskan kontrak agar pekerjaan struktur dan selubung kritis tidak diasumsikan sah sebelum persetujuan yang benar-benar dibutuhkan parcel Anda. “Semua orang bangun dulu” bukan strategi risiko untuk aset premium yang kelak mungkin diasuransikan, disewakan, atau dijual.
SLF menutup cerita hunian pada tingkat tinggi: bukti bahwa karya terbangun layak dipakai terhadap dasar yang disetujui. Pemilik yang merencanakan sewa, jual kembali, asuransi, atau serah terima formal sebaiknya bertanya sejak awal bagaimana SLF akan dibuktikan — keselarasan as-built, inspeksi, peran konsultan — bukan hanya saat furnitur tiba. Persyaratan pasti berbeda per lokalitas dan bangunan; jangan mengarang hitungan minggu universal dari blog.
Kapan berhenti DIY dan memanggil profesional
Panggil arsitek berlisensi dan konsultan teknis terkait ketika status tanah belum jelas; vila punya struktur di luar asumsi satu lantai sederhana; Anda butuh PBG atau SLF untuk pembiayaan, asuransi, atau operasi; atau kontraktor mengusulkan bangun mendahului kertas “demi menghemat waktu.” Panggil spesialis perizinan atau penasihat proses lokal ketika lingkup studio tidak mencakup liaison dengan instansi. Panggil penasihat hukum untuk soal title dan entitas — arsitek bukan conveyancer.
Pertanyaan pemilik per tahap — dengan batas jujur:
- Pra-desain — Apakah program ini boleh duduk di tanah ini secara sah? Batas: studio tidak bisa mengarang kesesuaian zonasi.
- Pra-PBG — Apakah set dokumen lengkap untuk *lokalitas ini*? Batas: kelengkapan bersifat lokal, bukan generik.
- Saat bangun — Apakah site sesuai dasar yang disetujui? Batas: variasi butuh jalur terkendali.
- Pra-hunian — Apa yang diminta SLF untuk *bangunan ini*? Batas: tidak ada hitungan minggu universal di sini.
- Operasi — Siapa memegang gambar, persetujuan, dan as-built? Batas: arsip hilang menyakitkan transaksi belakangan.
Yang biasanya salah di tapak vila Bali
Memulai galian karena kabar burung bahwa “PBG bisa menyusul.” Mengajukan gambar tidak lengkap supaya “dapat nomor antrean.” Mengubah struktur atau massing di site tanpa jalur revisi. Memperlakukan SLF opsional sampai pembeli, bank, atau asuransi bertanya. Mencampuradukkan kerja title atau entitas hukum dengan persetujuan bangunan. Menganggap timeline satu teman berlaku untuk kabupaten Anda. Tidak menyimpan arsip persetujuan dan as-built di tangan pemilik.
Proyek vila yang tenang memperlakukan perizinan sebagai workstream dengan pemilik, arsitek, dan dukungan proses lokal dalam percakapan yang sama — bukan tugas sampingan kontraktor yang baru ketahuan di tengah galian. Pola mahal adalah skematik yang dicintai keluarga tetapi tidak bertahan di setback, ketinggian, atau aturan dokumen tanpa redesign. Residence portofolio seperti L House, The Balai, dan Cipayung House menunjukkan disiplin tipologi dan iklim di tapak tropis; mereka bukan studi kasus izin Bali — baca sebagai bukti denah saja.
Apa yang perlu dianggarkan tanpa angka fiktif
Asumsi: September 2026, vila pribadi, Bali, intent residensial premium. Biaya resmi, biaya koordinasi konsultan, dan waktu tempuh berbeda menurut lokalitas, kualitas dokumen, dan jumlah revisi. Kami tidak mengarang angka Rp atau “rata-rata minggu” di sini. Trade-off yang nyata: membayar set dokumen lengkap di awal versus membayar redesign setelah pengajuan ditolak atau macet; menunggu kertas versus menanggung risiko pekerjaan tanpa wewenang; memasukkan arsitek sampai koordinasi izin versus merekrut liaison terpisah dan mengelola antarmuka sendiri.
Sebelum mengunci urutan bangun, kertas pendek biasanya cukup: kesesuaian peruntukan dicek untuk parcel ini; lingkup penunjukan dinamai (desain saja vs desain plus koordinasi izin); daftar dokumen siap-izin untuk sistem lokal; aturan freeze untuk PBG versus lingkup interior dan lansekap yang terbuka; bahasa kontrak soal pekerjaan yang diizinkan sebelum persetujuan; jalur bukti SLF atau hunian dibahas sejak awal; penandatangan dan kustodian dokumen dinamai; penasihat proses lokal diidentifikasi jika lingkup studio tidak mencakup liaison.
Urutkan kesesuaian tanah → dokumen terkoordinasi → jalur PBG → konstruksi terkendali → bukti SLF. Melewati langkah demi “menghemat bulan” biasanya membeli risiko sengketa. Ini orientasi untuk pemilik hire-intent, bukan nasihat hukum dan bukan pengganti prosedur lokal terkini untuk *parcel* Anda.
